Примітка : Замовник попросив, щоб наші фахівці приїхали на попередній огляд недобудованого басейну. У ході огляду з'ясувалося, що всі комунікації-трубопроводи від бічних скіммерів, донних скіммерів, форсунок басейну були виведені у певне місце бригадою, яка заливала бетонну чашу басейну.

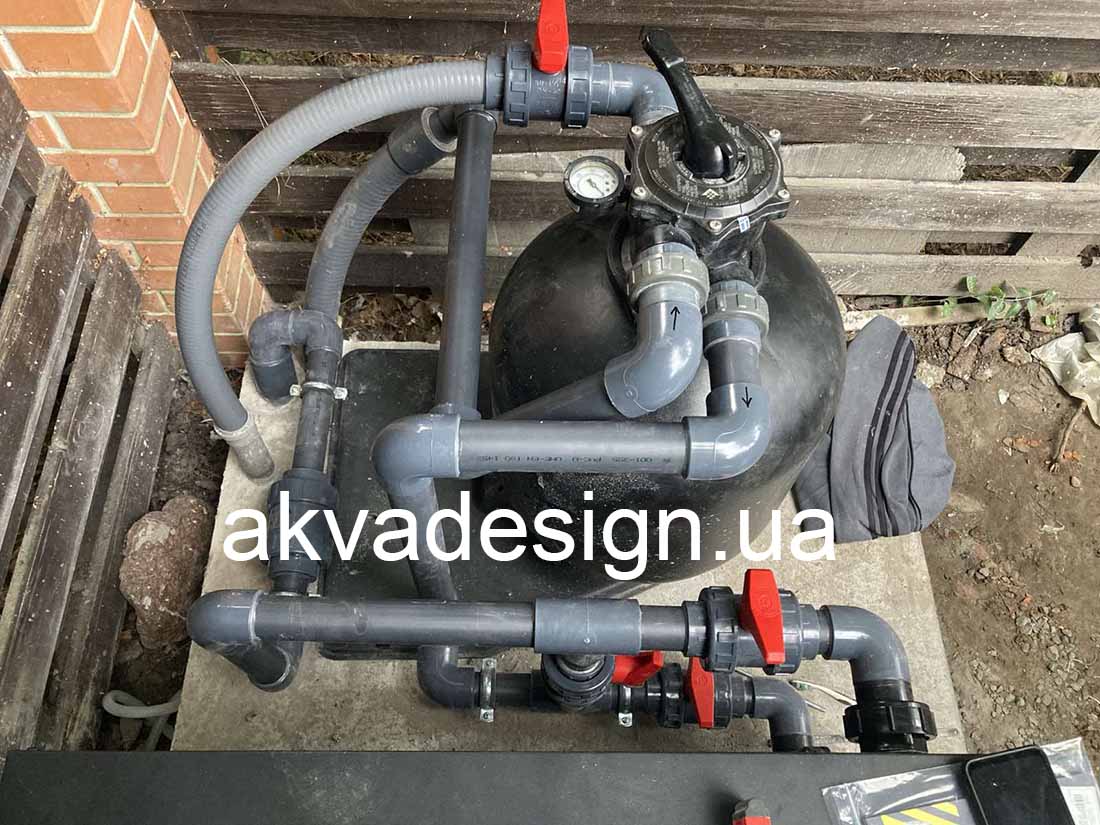

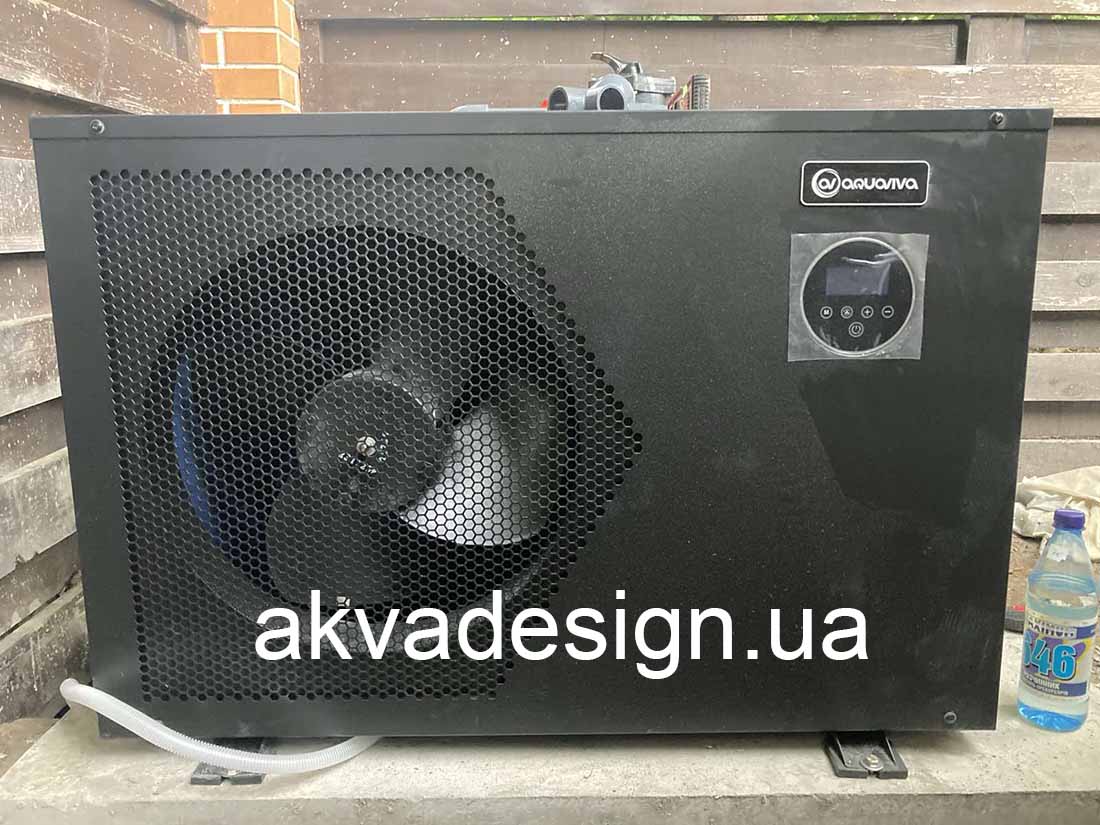

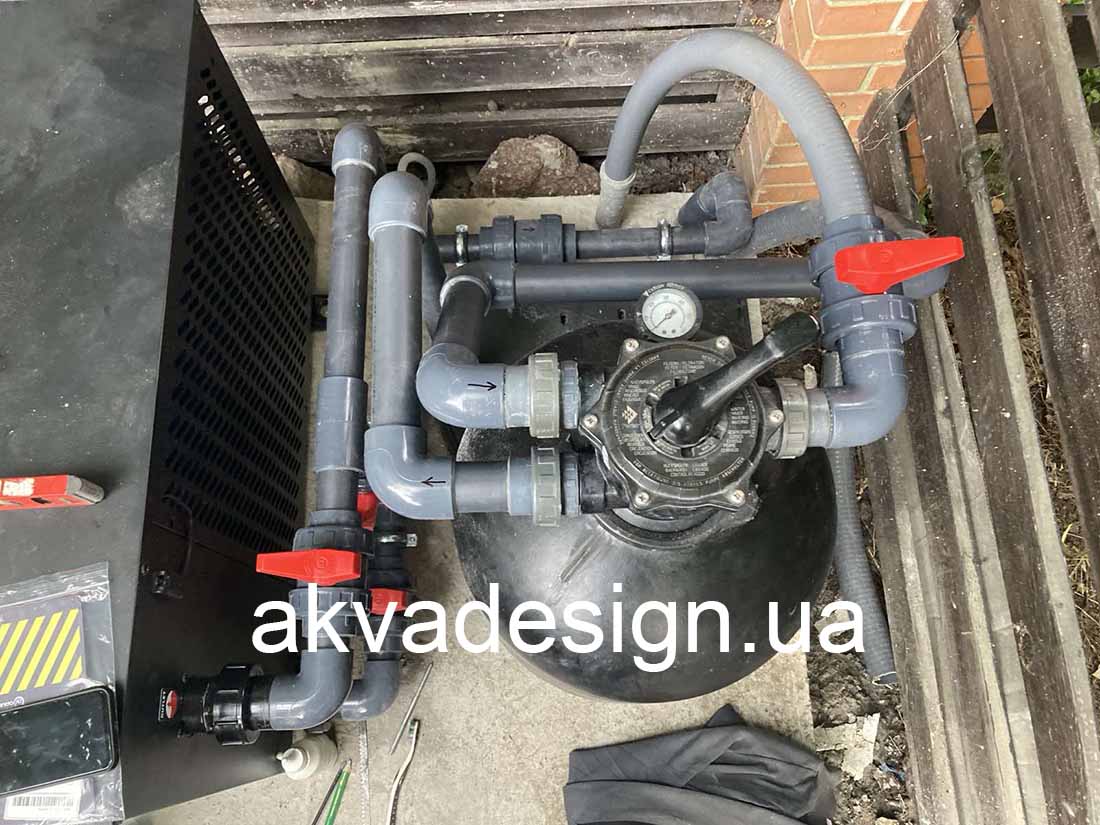

Наші фахівці визначили місце під розташування фільтра для басейну, теплового насоса для прогріву басейну, насосної групи, станції дозування реагентів для басейну та блоку автоматичного керування всім обладнанням для басейну.

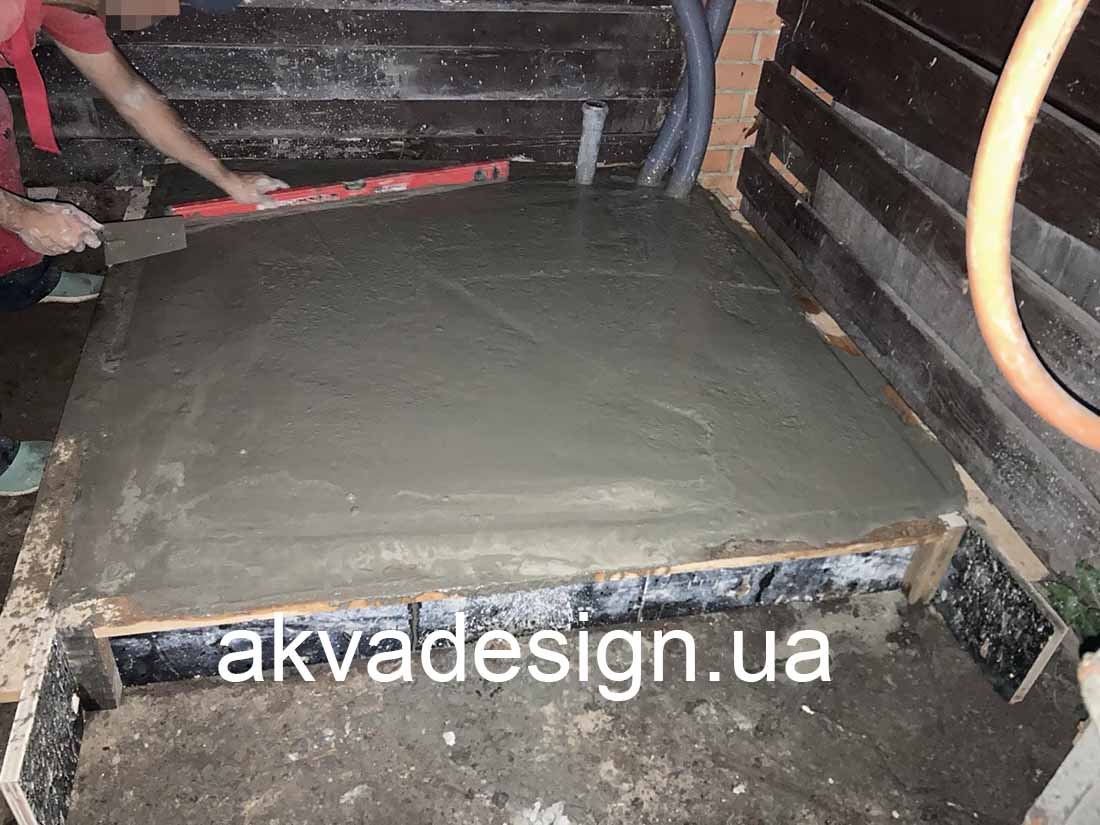

Т.к. вага пісочного фільтра з водою понад 100 кг, вага теплового насоса-63 кг і решта обладнання понад 50 кг, тобто. загальна вага обладнання перевищує 200 кг і робота насосів супроводжується вібрацією, було прийнято рішення залити бетонну плиту розміром 1250х1250 та висотою 200 мм, щоб розмістити необхідне обладнання на рівній та жорсткій основі, а також для зручного сервісного обслуговування та легкого доступу до фільтра під час промивання. басейну.
Наші фахівці з заливання фундаментних основ зробили прорахунок необхідних матеріалів, які знадобляться для якісної фундаментної плити, а фахівці з розведення водопроводу та каналізації попередньо правильно проклали каналізаційні та водопровідні труби перед будівництвом опалубки.
В якості опалубки була обрана міцна ламінована фанера REPLEX товщиною 21 мм і додатково армована дерев'яними брусками.

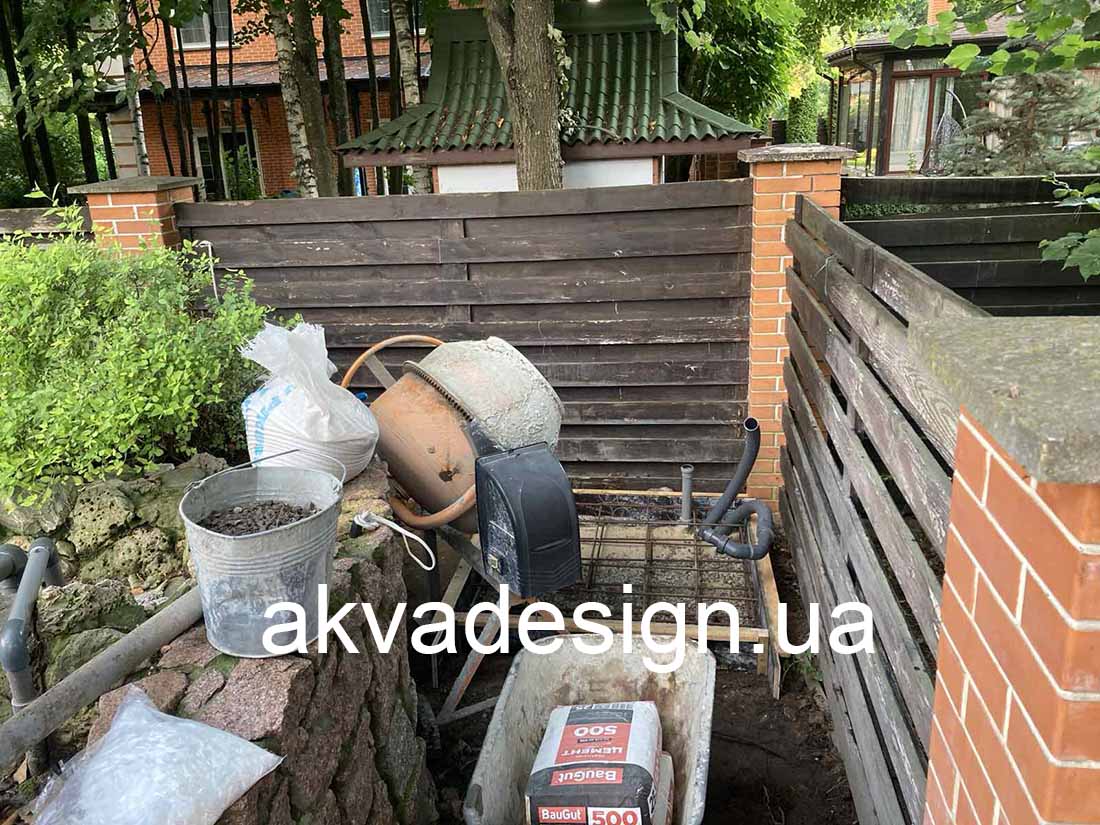

Т.к. під'їзд автомобільної бетономішалки в нашому випадку був дуже утруднений і обсяг бетону становить 0,31 м3, було прийнято рішення виготовити бетонну суміш у пересувній бетонозмішувачі гравітаційного типу та залити фундаментну плиту вручну.
Матеріали для виготовлення бетонної фундаментної плити:
Для виготовлення бетону знадобилося привезти
-600 кг гравію фракції 5/20,
- 350 кг річкового піску,
-100 кг цементу марки 500,
-мікрофібра 0,5 кг,
-пластифікатор для бетону,
- 40 метрів арматури ø10 мм
- 2 кг в'язального дроту

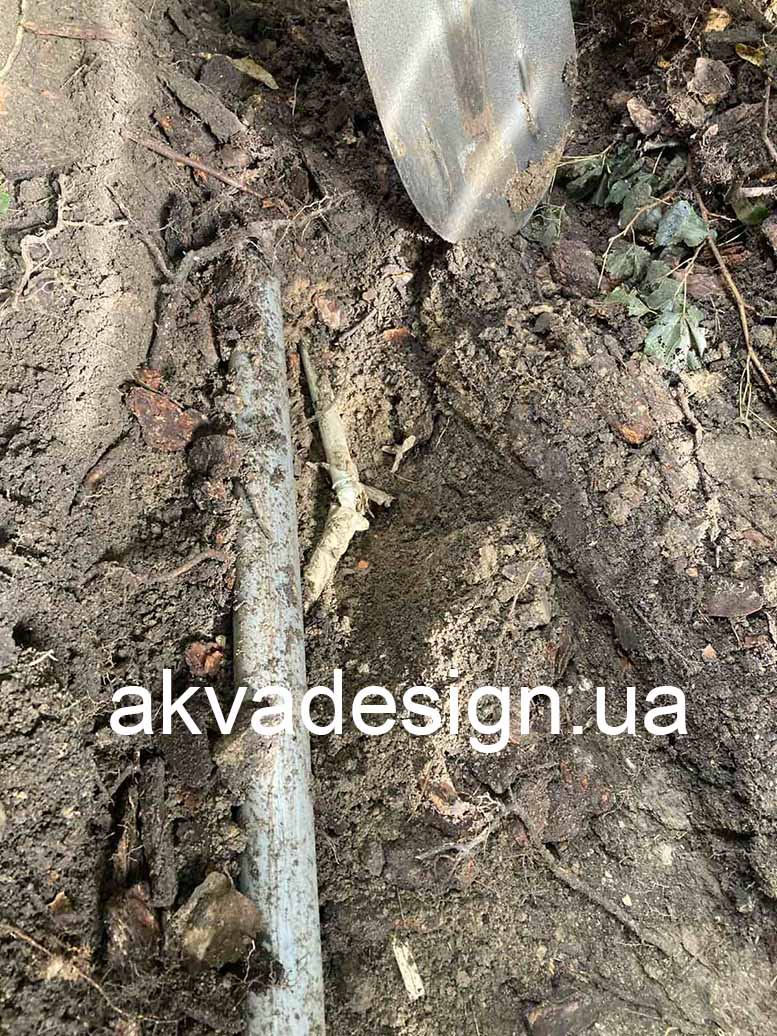

Під час підготовки місця для заливки бетонного подіуму під обладнання для басейну довелося зрізати дерево і викопати кореневу систему повністю, прокопати траншею під каналізаційну 110-ю трубу і вивести водопровідні труби так, щоб при встановленні опалубки та заливанні бетоном не пошкодити їх .
Наші фахівці впоралися з поставленим завданням за один день, точніше за 14 робочих годин. Замовник залишився задоволений якістю виконаних робіт, швидкістю виконання робіт, злагодженістю роботи різних фахівців та швидкістю прийнятих рішень.
